            汉江王甫洲水电站4号发电机改造施工项目







	汉江王甫洲水电站4号发电机改造施工项目



	1、工程概况

	       汉江王甫洲水利枢纽位于湖北省老河口市近郊的汉江干流上,上距丹江口水利枢纽约30公里,是汉江中下游水电航运梯级开发第一级。

	王甫洲水电站安装4×27.25MW的灯泡贯流式水轮发电机组,总装机容量109MW;采用两机一变的扩大单元结线方式,通过三条110KV线路并入湖北电网。机组安装高程69.23m、最大水头1O.3m、最小水头3.7m、设计水头7.52m。设计年发电量5.81亿KWh,年利用小时5330H,保证出力38MW。

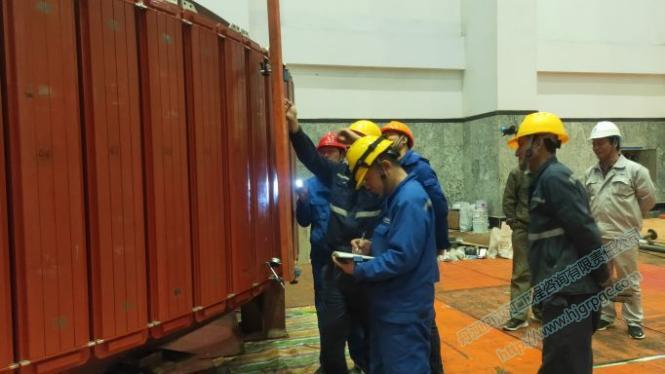

	4#机组发电机改造施工项目主要工作内容包含新发电机卸货,旧 发电机拆卸,新发电机定转子及配套设备安装,接力器拆卸、回装,4#机组常规检修 维护以及机组调试、试验等。

	2.4#机组发电机改造施工项目工作内容
	根据合同,4#机组项目及内容工程量清单,其检修、改造作业中主要包括各部件的分解、吊出、检查、处理、回装、调整及检修、安装后各项相关试验工作,合同工程量具体检修项目如下:

	 (1)施工前的准备工作

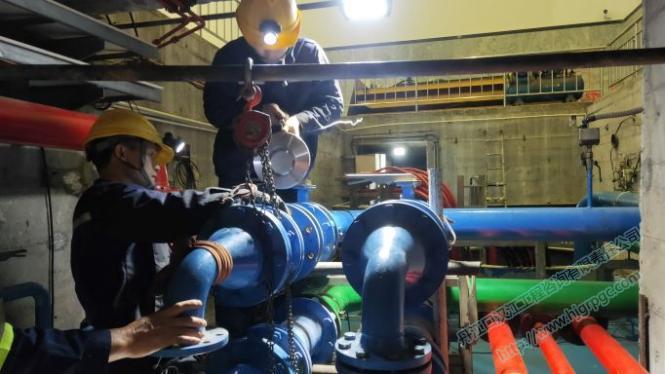

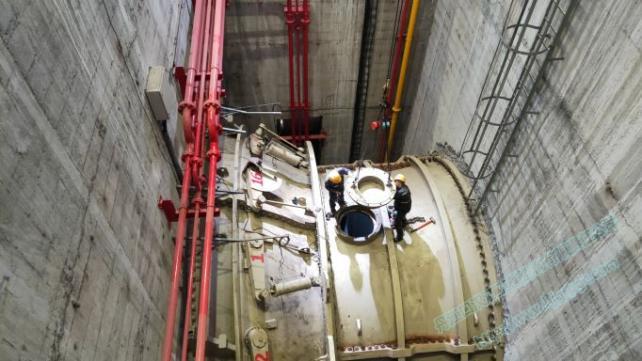

	 (2)流道内设备

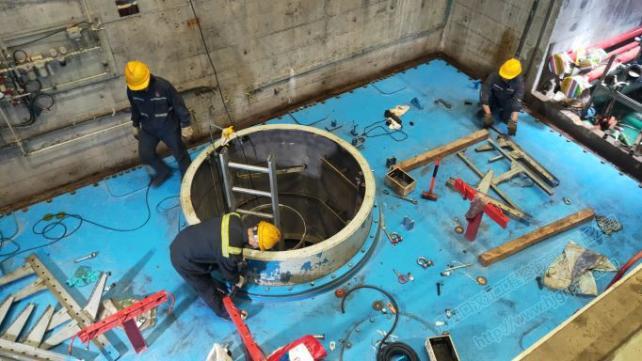

	 (3)水轮机导轴承

	 (4)导水机构

	 (5)转轮及主轴

	 (6)调速系统

	 (7)油压装置和漏油装置

	 (8)受油器

	 (9)发电机定子

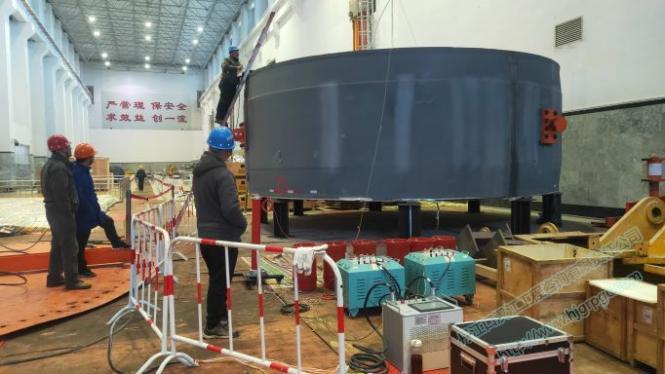

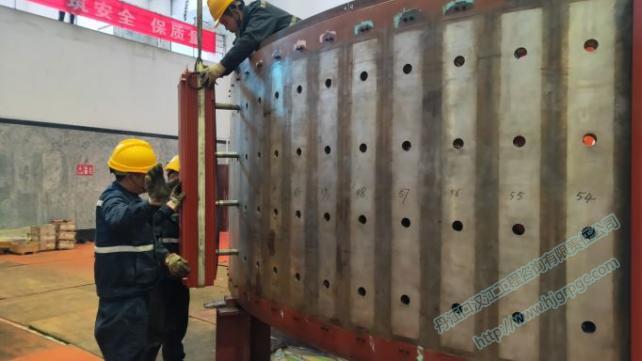

	 (10)发电机转子

	 (11)组合轴承及轴承油系统

	 (12)发电机通风及冷却系统

	 (13)制动装置

	 (14)电气一次设备检查、维护

	 (15)一次设备预防性试验

	 (16)自动化装置及自动化回路

	 (17)机组改造后整体试运行

	 (18)发电机改造验收工作

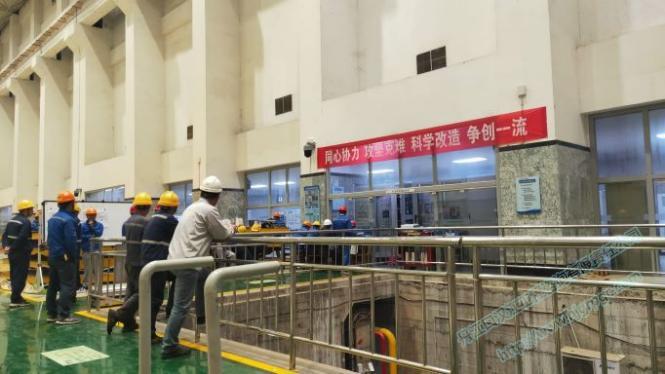

	3、工程施工完成情况:

	施工方实际开工2022年2月16日,实际完工为2022年5月14日。合同工期为100天,实际改造施工工作日为88天。

















             |
